Суть состоит в том, что нормы могут изменяться (как правило, снижаться) по мере освоения производства и улучшения использования материальных и трудовых ресурсов не только на начало месяца, но и в течение месяца. Это в основном характерно для сложных производств, например, автомобильной промышленности. Вот эти изменения нельзя учесть при составлении нормативных калькуляций на начало месяца, поэтому необходим оперативный учет изменения норм.
Применяется два способа пересчета незавершенного производства с учетом изменения норм. Первый заключается в прямом пересчете себестоимости деталей с учетом степени их готовности по данным оперативного диспетчерского учета или по данным инвентаризации незавершенного производства. Второй состоит в расчете коэффициентов изменения нормативной себестоимости под влиянием изменения норм и пересчета нормативной калькуляции по статьям с применением названных коэффициентов [7].
Учет отклонения от норм также является непременным элементом нормативного метода калькулирования. Все производственные расходы оформляются первичными документами двух типов: для расхода по нормам; для регистрации отклонений от действующих норм. Последними оформляются расходы материалов сверх утвержденных норм, оплата труда сверх нормальных расценок и нормальной трудоемкости, другие перерасходы. Экономия против действующих норм определяется, например, при раскрое материалов или при работе на более производительном оборудовании, которое не предусматривалось при расчете норм. Но чаще всего и более достоверно документируются отклонения, связанные с перерасходами против действующих норм. Документированные отклонения от норм обобщаются в оперативном учете по объектам калькулирования, причинам и виновникам отклонений для калькуляции и анализа отклонений.
Следует отметить, что информация полученная при нормативном методе учета затрат и калькулирования существенно повышает аналитические возможности калькуляции фактической себестоимости.
Таким образом, основные принципы нормативного метода учета затрат и калькулирования сводятся к следующему [13]:
. Предварительное составление нормативной калькуляции себестоимости по каждому изделию на основе действующих на предприятии норм и смет. Данный принцип может быть реализован лишь при наличии у предприятия нормативной базы, содержащей нормативные, сметные (бюджетные) показатели, рассчитываемые на основании первичной технологической, конструкторской, финансовой и административной документации и используемые для разнообразных нужд управления. Например, определения нормативных сумм затрат на производственные и коммерческие процессы, лимитирования отпуска в производство и на хозяйственные цели материальных и топливно-энергетических ресурсов, расчетов фондов оплаты труда, численности персонала, смет расходов на содержание аппарата управления, проектов отпускных цен и т.п. Вместе с тем в отечественной практике действуют лишь отдельные фрагменты нормативной базы.
. Ведение в течение месяца учета изменений действующих норм для корректировки нормативной себестоимости, определения влияния этих изменений на себестоимость продукции и эффективности мероприятий, послуживших причиной изменений норм.
. Учет фактических затрат в течение месяца с подразделением их на расходы по нормам и отклонения от норм.
. Установление и анализ причин, а также условий появления отклонений от норм по местам из возникновения.
При позаказной калькуляции объектом калькулирования является отдельный заказ, отдельная работа, которая выполняется в соответствии с особыми требованиями заказчика, и срок исполнения каждого заказа относительно небольшой. Работа обычно проводится на заводе или в мастерской, где заказ проходит через ряд операций в качестве непрерывно определяемой единицы.
Этот метод применяется там, где каждая единица затрат отличается от любой другой единицы затрат, и хотя определенные заказы время от времени повторяются, желательно всякий раз, когда эти затраты возникают, определять их заново. Более наглядно показной метод калькуляции представлен на рисунке 1.2.

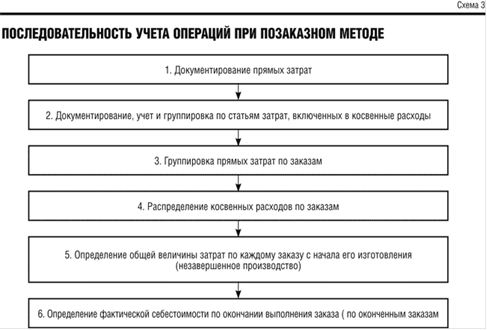

Рисунок 1.2- Последовательность учета операций при показном методе
Данный метод можно разделить на несколько этапов:
. Предварительный этап. На заказ оформляют техническое задание, которое подписывает заказчик. В задании указывают основные технические параметры изделия, например, потребляемая мощность, производительность, выход годной продукции и т.д. Далее службы предприятия делают предварительное заключение о выполнимости требований заказчика, составляют предварительную спецификацию на материалы, а также устанавливают степень новизны и сложности заказа. Затем рассчитывают трудоемкость работ и нормы расхода материалов, оценивают сроки изготовления заказа и цену изделия. Только после этого с заказчиком подписывают договор, который регистрируется в журнале заказов предприятия.
Другое по теме
Расчет стоимости изготовления комплекта в ателье по индивидуальным заказам
Швейные
изделия относятся к важнейшим товарам народного потребления и составляют
существенную часть конечного продукта не только предприятий легкой
промышленности, но и предприятий изготавливающих одежду по индивидуальным
заказам.
Швейная
промышленность как одна из ведущих отраслей легкой ...
